当前位置: 主页 > 火电资讯 > 火电项目

中煤永城2×1000MW高效超超临界机组工程二号主厂房汽轮机基座浇筑完成

发布时间:2025-09-30 人气: 来源:

9月28日上午9时,随着最后一方混凝土顺利入模,中煤永城2×1000MW高效超超临界机组工程二号主厂房17米运转层汽轮机基座浇筑顺利完成,为年底工程实现“四到顶”目标奠定了坚实基础。

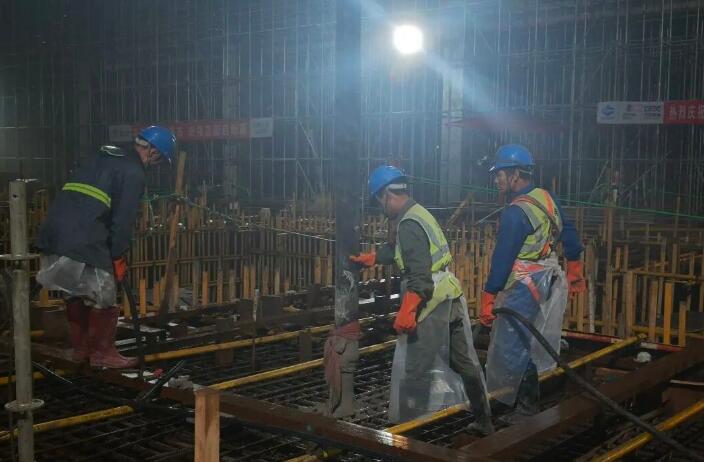

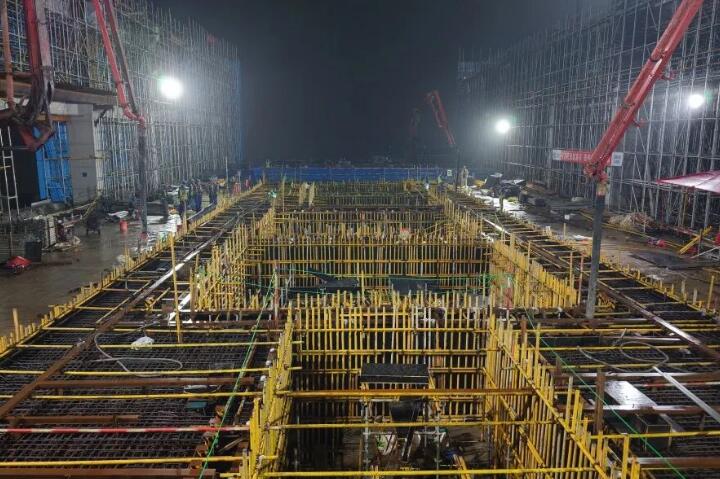

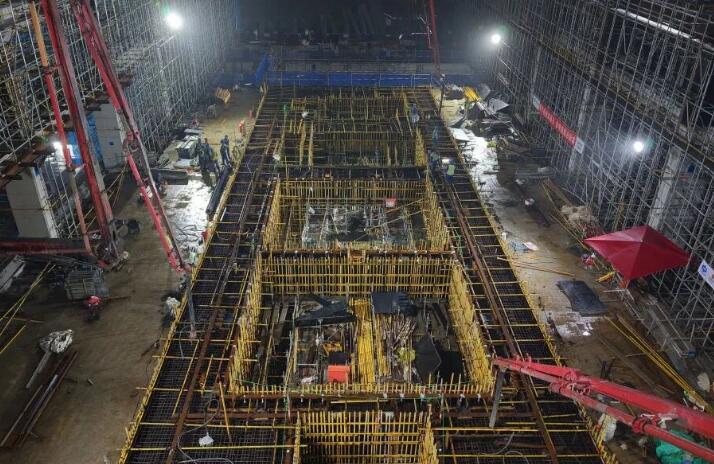

汽轮机基座浇筑现场

该汽轮机基座位于二号主厂房17米运转层,结构复杂、精度要求高,累计浇筑混凝土1939立方米,历时14小时连续作业。

施工期间,公司工程管理部始终坚持“高标准、高质量”的施工理念,充分发挥统筹协调的作用,与华研监理、山东院、湖南火电等参建单位紧密配合,克服入夏以来连续高温以及入秋以来连续阴雨等不利影响,对施工进度、安全管理以及资源保障等方面工作实施精细化管控,确保工程建设安全、有序、稳步推进。

为确保浇筑作业高质量进行,公司工程管理部主动作为、靠前指挥,协同各参建单位专业人员冒雨实施分组联合验收,同步开展预埋件定位与模板安装等的精度核查,确保了关键工序达到毫米级控制标准。浇筑期间,项目团队实施全过程质量监控,对混凝土坍落度等关键指标进行实时检测与调整,确保混凝土工作性能符合配合比设计要求,实体质量全面达标,充分展现了中煤永城项目团队的专业素养与协同作战能力。

下一步,公司将继续携手各参建单位,以更加严谨的管理、更高水平的协作,全面推进后续工程建设,确保项目优质、高效、如期投产,为地区经济社会高质量发展注入新动能。

资讯来源:

资讯来源:

免责声明: 本站内容转载自合作媒体、机构或其他网站的信息,转载此文仅出于传递更多信息的目的,但这并不意味着赞同其观点或证实其内容的真实性。本站所有信息仅供参考,不做交易和服务的根据。本站内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

上一篇:中煤广元燃煤发电项目1号机组脱硫吸收塔主体安装顺利落成
下一篇:暂无
