中煤广元燃煤发电项目1号机组脱硫吸收塔主体安装顺利落成

发布时间:2025-09-30 人气: 来源:

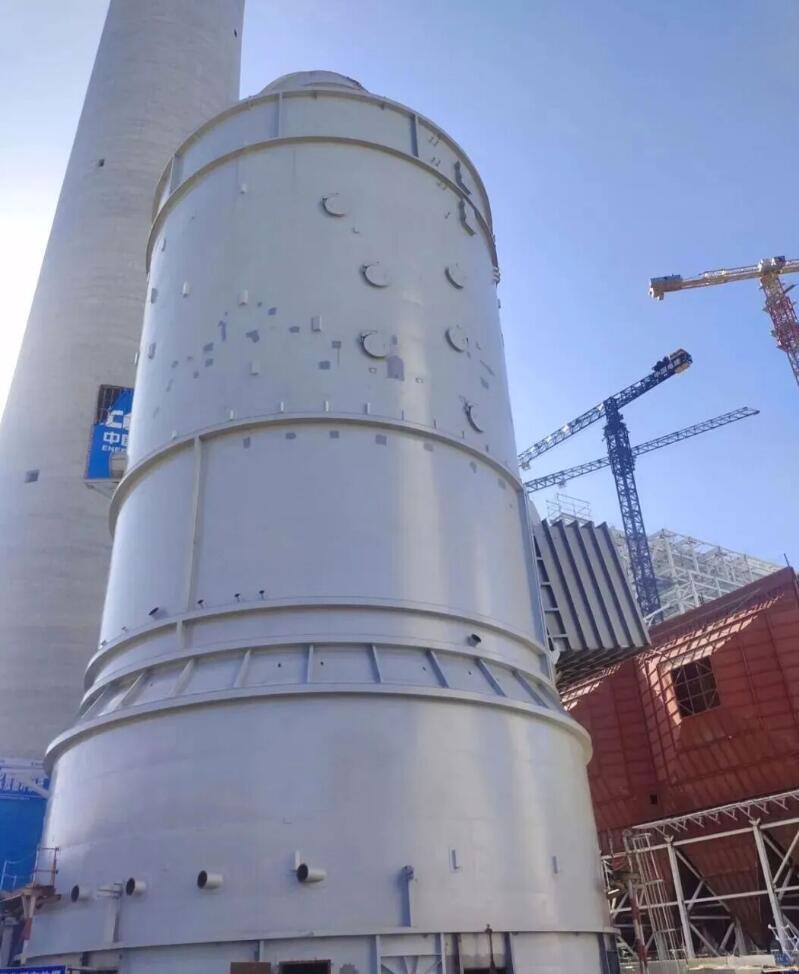

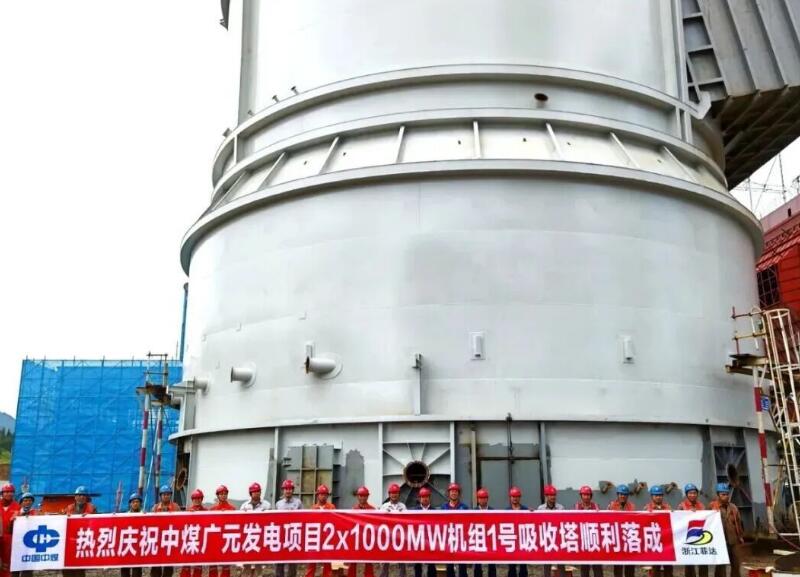

9月22日,中煤广元燃煤发电项目现场传来捷报,1号机组脱硫吸收塔随着23圈壁板焊接完成,总高58.2米,直径21.6-19.6米,重量679吨的吸收塔主体顺利落成。项目正式转入吸收塔内部防腐施工、附件安装阶段,为脱硫系统整体工期进度奠定了坚实根基。

吸收塔作为脱硫系统的核心设备,塔体主要由底板、出入口烟道、三层除雾器梁、五层喷淋梁、一层托盘量、一层氧化风管支撑梁构成,现场施工采用液压顶升倒装工艺。自基础施工以来,面临着制作体积大、质量要求高、交叉作业多、施工环境复杂等难点与挑战,广元能源公司积极应对,科学组织,严把施工关键环节,从施工方案到安全防护措施进行全方位严密论证,作业过程中合理安排吊装、顶升、焊接、安装等工序,有力保障了项目施工的顺利推进。

经实际测量验收、吸收塔垂直度、焊缝、筒体圆度等各项指标均符合国家规范要求。下一步广元能源公司将围绕吸收塔内部防腐、设备安装等工序,严格管控安全措施、执行验收标准,确保整体项目在安全的前提下高质量完成。
