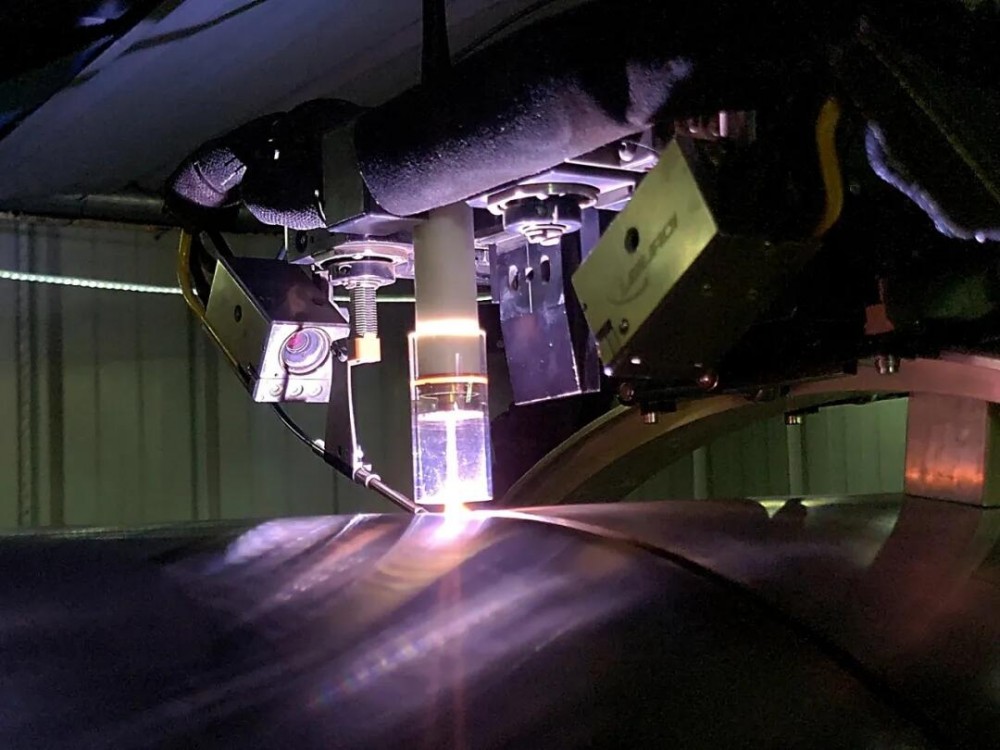

近日,陆丰核电项目5号机组主管道焊接作业历时160天顺利完工。
核电主管道是连接反应堆压力容器、蒸汽发生器和主泵的关键设备,作为核岛的“大动脉”,反应堆冷却剂在其中奔涌流动,核电主管道成为反应堆冷却剂系统能量传输的“生命线”。反应堆冷却剂系统由三条并联至反应堆压力容器的传热环路组成,每条环路包含8道焊口,三条环路共24道焊口。这些焊口安装精度要求严苛、焊接标准极高,是保障核电站安全、效率与寿命的基石。
为保障主管道焊接万无一失,陆丰公司联合中广核工程有限公司项目部、中国核工业二三建设有限公司、监理单位等成立主管道焊接项目团队。陆丰项目5号机组主管道焊接期间,项目团队通过严格焊工考核准入、协调焊机厂家全程保障、安排专人跟进管控、配置UPS不间断电源、建立高标准焊接控制区、密切监控焊接变形数据、每日科学部署工作任务、高效开展经验反馈等系列举措,切实保障主管道施工高效有序推进。
主管道开焊较早,与主设备间钢平台施工、堆腔/构件水池钢敷面施工、环吊安装小车拆除等作业深度交叉。项目团队面对新形势,探索新逻辑,解决新问题,统筹考虑建安接口,根据主管道焊接工艺流程,分环路、分时段精细安排建安接口工作,主回路线、堆腔线、环吊线各条主线平衡推进,实现工程建设综合创优。
5号机组主管道焊接的顺利完成,为后续主回路施工创造了有利条件,也为机组高质量冷试奠定了坚实基础,项目团队将始终秉持“严慎细实”工作作风,落实“三个围绕”价值导向,为书写华龙机组高质量建设篇章增添绚烂弧光!
