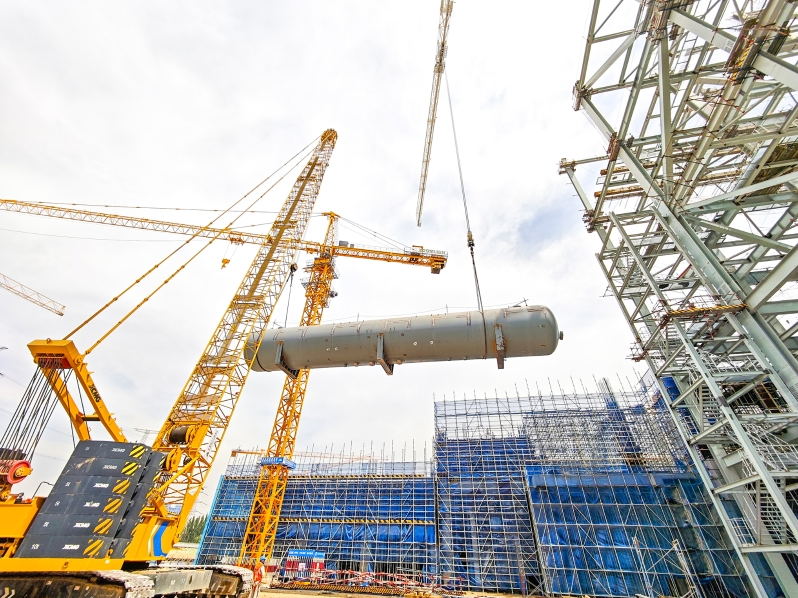

5月20日,同热三期2×100万千瓦煤电工程1号机组除氧器吊装就位。
该除氧器长29.74米、重109吨,作为项目首个大件设备,采用260吨履带吊与140吨塔吊双机抬吊方案,经2.5小时精准作业,平稳吊装至预定位置。项目团队通过创新采用重物移位器与拖运轨道系统,在确保安全前提下节省机械成本。吊装前组织专家方案论证,对起重设备进行全方位检测,并实施全过程安全监督。现场设立警戒区域,安全监督人员全程旁站,实现零事故吊装。
此次吊装成功标志着项目建设取得关键突破,为后续工程奠定基础。项目团队将继续秉持“没有安全这个‘1’,其他要素都是‘0’”安全观,将项目打造成安全工程、标杆工程。
