“疆电入渝”配套火电项目750千伏升压站系统成功投运

发布时间:2025-05-13 人气: 来源:

5月9日19时,华润电力新疆重能石头梅2×100万千瓦煤电项目(调度名称“红柳峡二厂”)、新疆华电哈密2×100万千瓦煤电项目(调度名称“红柳峡一厂”)750千伏升压站倒送电完成,正式接入新疆750千伏电网,标志着哈密-重庆±800千伏特高压直流输电工程配套火电项目送出系统正式投运。

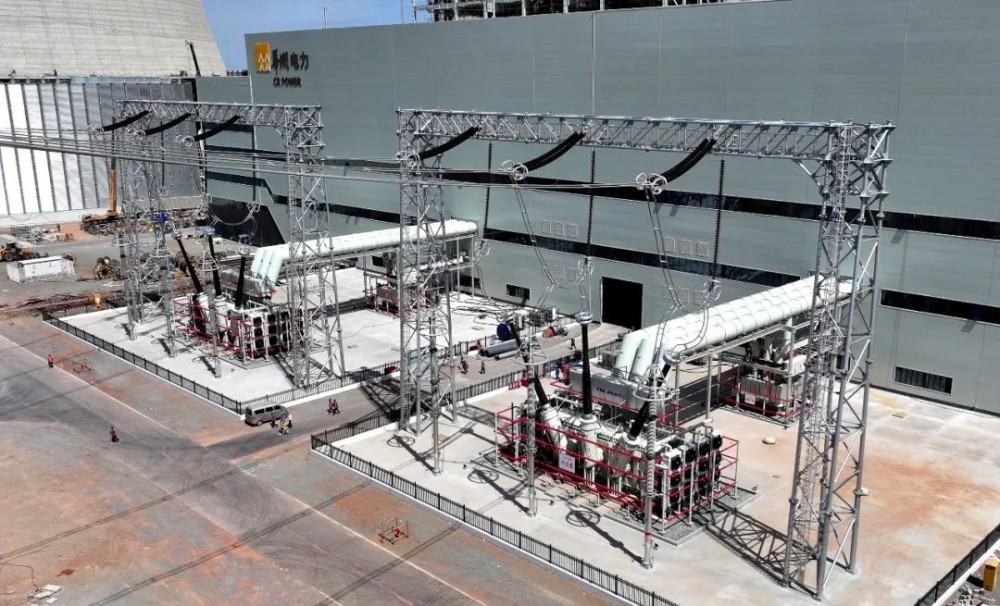

据了解,本次受电的750千伏升压站为红柳峡一厂、红柳峡二厂合建共用,采用3/2断路器接线方式、户外敞开式布置,4回主变进线+3回出线组成3个完整串+1个半串。升压站以峡坤一线、二线、三线3回出线接入±800千伏巴里坤换流站交流系统,线路长度约70公里。倒送电范围包括750千伏升压站,两厂4台机组的主变、高厂变、10千伏厂用电等系统。

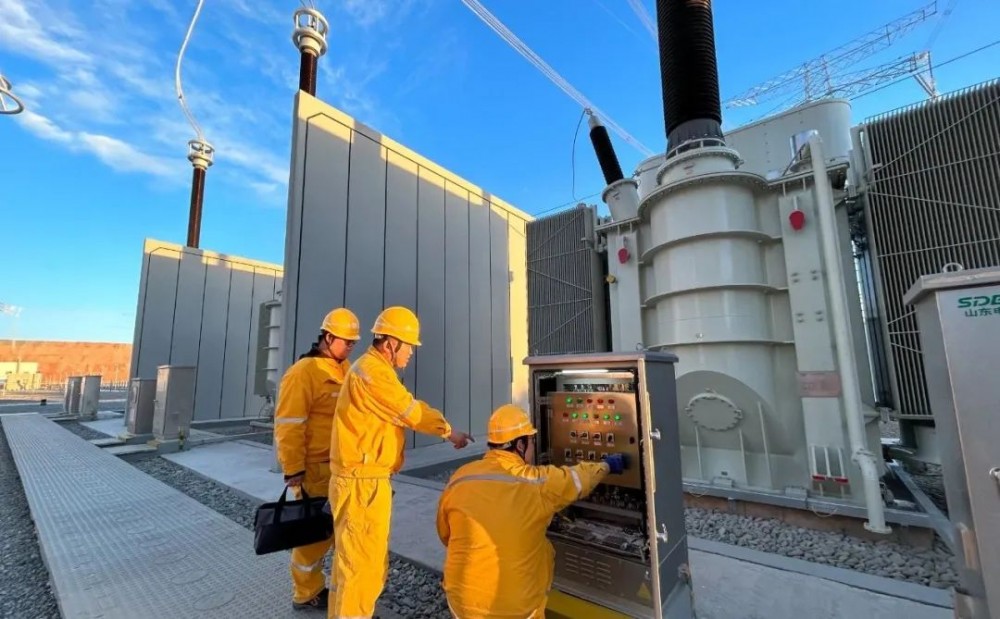

为确保750千伏升压站成功倒送电,红柳峡一厂、红柳峡二厂成立联合专项工作组,召开专题会议,编制针对性施工调试方案,克服不良天气影响,集中力量突破升压站建设及调试过程中的堵点、难点,并积极与国网西北分部、国网新疆电公司两级调度协调相关事项,如期完成倒送电前各项准备工作。倒送电过程中,各级人员坚守岗位,与巴里坤换流站密切配合协同,历时约71小时,累计开展34项调试项目,完成站内操作任务77项,最终各系统设备带电运行稳定、参数符合规范要求。

750千伏升压站系统受电成功,为“疆电入渝”配套电源火电机组按期并网发电奠定了坚实基础。
