龙源工程安吉气电项目1号机组正式投产

发布时间:2025-12-08 人气: 来源:

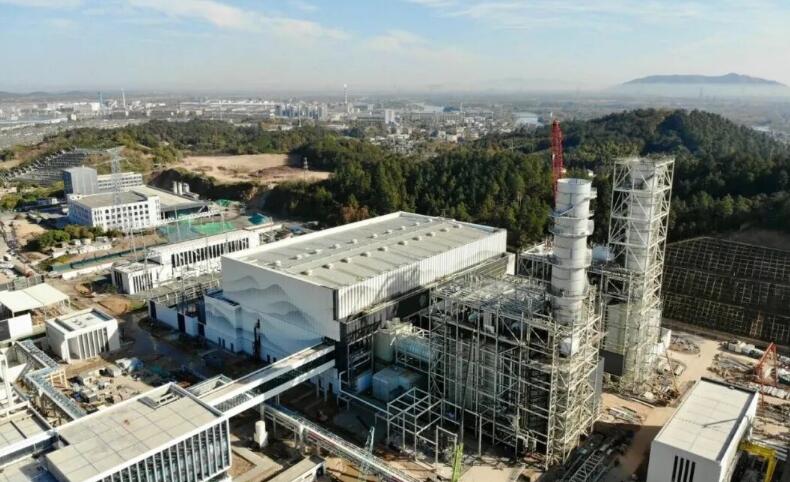

11月30日20时,由龙源工程公司总承包管理的集团首台H级燃气蒸汽联合循环机组——国能安吉梅溪2×9H级燃机新建工程项目1号机组圆满完成168小时满负荷试运行,正式投产发电。公司党委书记、董事马明辉出席仪式,党委委员、副总经理吕洲出席仪式并代表公司发言。

该项目位于“绿水青山就是金山银山”理念的发源地浙江省安吉县,是浙江省扩大有效投资“千项万亿”工程及绿色低碳发展和保供稳价工作三年行动的重点项目。项目建设2台燃气蒸汽联合循环机组,采用9HA.02改进型H级燃气轮机,发电效率最高可达到64.15%,联合循环单机容量842.99MW,是国内单机容量最大、效率最高的燃气发电机组。

自2024年6月18日项目开工建设以来,项目团队严格贯彻集团电力基建工程“两不超、三个零”建设要求,在建设单位的领导和支持下与各参建单位紧密协作,统筹安全、质量、进度管理。在施工过程中,落实集团精细化管理要求,提前研判燃机吊装、受热面模块安装等关键问题,对土建交付安装、安装交付调试等关键工序进行重点管控,协调解决设备供货、施工资源调度等问题,确保工程按计划推进。

2025年10月进入整套启动调试阶段后,项目团队按照集团精细化调试要求,以“争分夺秒”的攻坚姿态,科学统筹,24小时驻守现场全程监控设备运行状态,高效处理试运过程中发现的问题缺陷。满负荷试运行期间,机组各系统运行平稳,热工、电气保护投入率100%,自动装置投入率100%,仪表及测点投入率100%,各主辅机运行稳定,各项参数满足设计技术规范要求,各类环保指标均符合国家标准。项目投产后,将显著提升华东电网的安全稳定水平与系统调峰能力,对优化区域能源结构、保障电力供应发挥重要作用。

下一步,安吉气电项目部将再接再厉,扎实开展2号机组点火吹管、整套启动等后续工作,力争早日实现投产发电,为华东电网迎峰度冬贡献力量。
