我国单机容量最大效率最高燃机在国家能源集团浙江安吉电厂投产

发布时间:2025-12-02 人气: 来源:

11月30日,国家能源集团浙江安吉电厂1号燃气机组完成168小时满负荷试运行后顺利投产,标志着我国单机容量最大、效率最高燃机正式投入商业化运营。该项目落地于“绿水青山就是金山银山”理念发源地浙江安吉,是国家能源集团践行“两山”理念、探寻低碳之路的生动实践,有力助推当地能源转型。

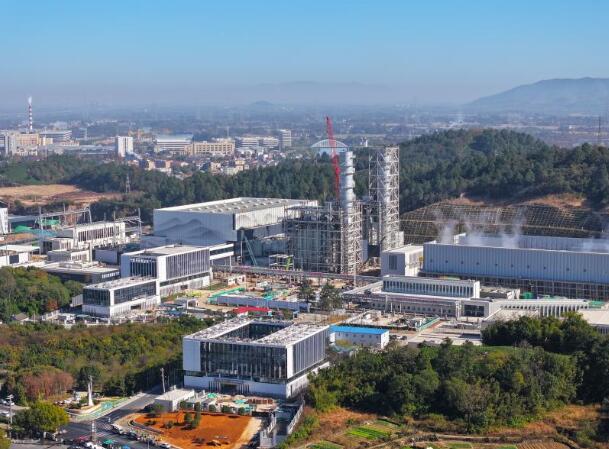

图为国家能源集团浙江安吉电厂全景

安吉电厂前身为梅溪电厂,1972年建成投产,总装机容量7.5万千瓦,在1978年前曾是浙江省最大燃煤电厂,为地区经济发展和人才输送作出了贡献。2005年,“绿水青山就是金山银山”的理念在安吉大地激荡回响,如一盏明灯照亮了发展方向。随着国家“上大压小”政策推进,服役近30年的梅溪电厂正式“退役”。

2021年5月,国家能源集团浙江公司抓住浙江省“十四五”期间新增700万千瓦气电项目契机,启动国能安吉梅溪2×9H级燃机新建工程项目,项目仅用15个月获浙江省赋码,5个月后获浙江省核准。

安吉电厂建设两台单机容量为84.3万千瓦的9H机组,总装机168.6万千瓦。作为国内单机容量最大、效率最高燃气机组,其与传统燃煤机组形成鲜明对比:热态启动至满负荷仅需90分钟,应急调峰能力大幅提升;联合循环效率高达64.15%,与常规百万千瓦燃煤机组相比,效率提升约17%,能源利用更高效;碳排放强度仅为百万千瓦燃煤机组的40%,且几乎不产生颗粒物和二氧化硫,从源头减少污染。

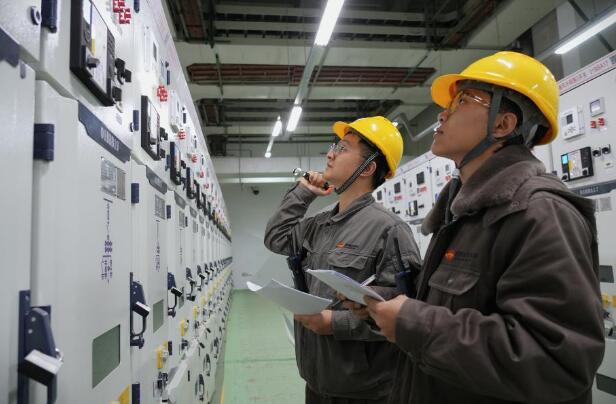

图为该厂运行人员认真监盘

1号机组试运行期间,各项性能指标优异。该项目的建成投产为全国老旧电厂升级改造、能源结构优化调整提供了可复制、可推广的宝贵经验。

自2024年6月18日开工以来,项目工作人员超前谋划、精细管控、大胆创新,首台机组仅用1个月完成项目组建到高标准开工,3个月实现主厂房出零米,首次点火、首次并网等关键节点均实现一次成功,刷新同类型燃机最快建设纪录。目前第2台机组已进入联锁调试阶段,计划明年年初投产发电。该项目实现全容量投产后,每年预计可减排二氧化碳约186万吨,节约标煤约68万吨,年发电量约70亿千瓦时,可满足600万居民一年用电需求。

图为运行人员检查设备运行情况

该项目严格遵循国家能源集团“两不超、三个零”基建项目建设要求,聚焦“金质、数字、创新、绿色、效益、廉洁”六大工程创建,联合国能科学技术研究院、浙江省电力设计院等攻关核心技术,形成完整创新闭环。建设智慧工地实现5G与安全监控全覆盖,完成BIM三维模拟、人员机械精准定位、高风险作业在线监控;创新培育“运维一体化”模式,构建智能化运维系统;实现水岛无人值守、中压开关远程操控,打造现代化“黑灯车间”,为新型电力系统建设贡献智慧。

从昔日浙江最大燃煤电厂,到如今我国单机容量最大效率最高燃机,安吉电厂的转型之路,正是“两山”理念从理念到实践的生动写照。未来随着第二台机组投产,这座清洁燃机电站将为华东地区电力供应与生态保护注入更强动能。安吉电厂的生动实践,也将为更多地方、更多领域实现绿色转型提供启示,让“绿水青山就是金山银山”的理念在神州大地结出更多硕果。
