宁夏电投永利2×66万千瓦煤电项目三大核心建筑同日封顶!

发布时间:2025-12-02 人气: 来源:

2025年11月29日,山东电建一公司宁夏电投永利2×66万千瓦煤电项目传来喜讯:1号间冷塔、集控楼与电控楼三大核心建筑同步实现圆满结顶。这一关键节点的达成,标志着项目正式迈入设备安装调试攻坚阶段,为工程按期高质量交付、早日投产发电奠定坚实基础。

01

硬核攻坚彰显超级工程“建设实力”

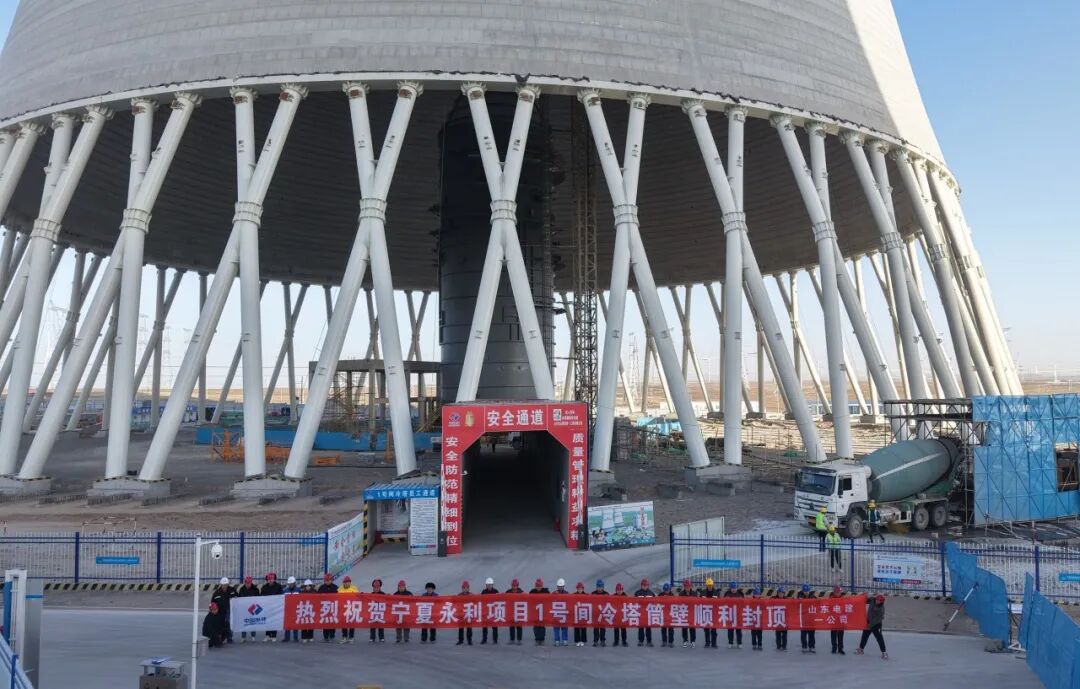

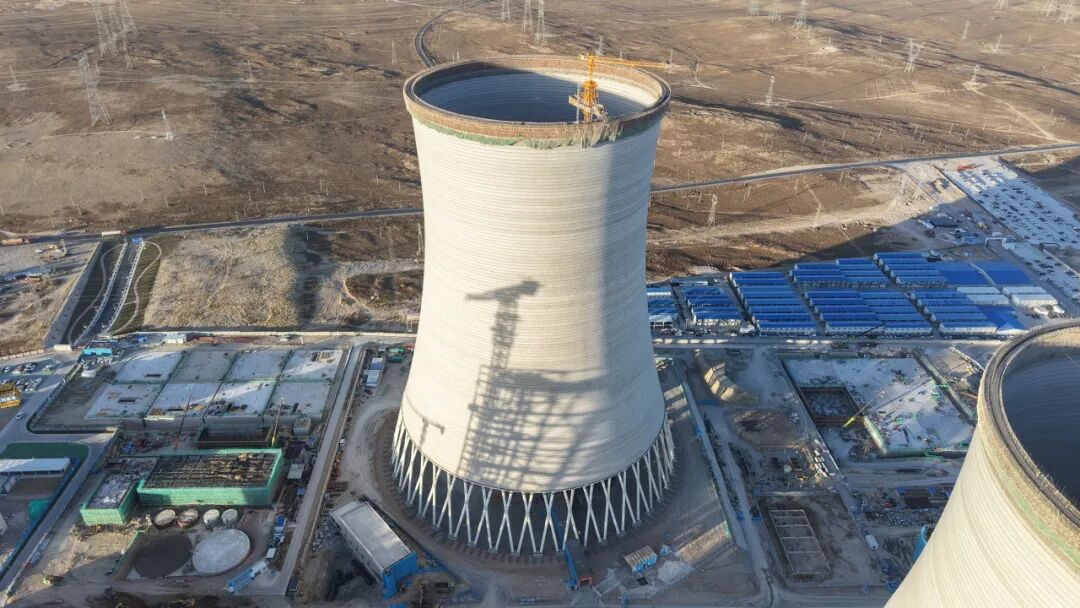

作为项目标志性核心建筑,1号间冷塔是整个火电项目中高耸建筑物的标志性建筑,其顺利结顶成为此次节点突破的亮点,充分彰显了工程建设的硬实力。这座塔高183米、零米处直径146.17米、出口直径98.50米、喉部高度137.25米的巨型建筑,其结构规模和施工技术难度在同类型煤电项目中处于较高水平。

1号间冷塔筒壁施工于7月1日正式启动,11月29日施工完成,全体参建人员秉持“攻坚克难、精益求精”的奋斗精神,战高温、斗酷暑,历经152个日夜的连续奋战,圆满完成118节筒壁施工。施工期间,累计完成钢筋安装2443吨、混凝土浇筑17885立方米,所有工序质量指标均严格符合设计要求,为后续热力系统安装、主机设备调试等关键工作奠定了坚实的结构基础。

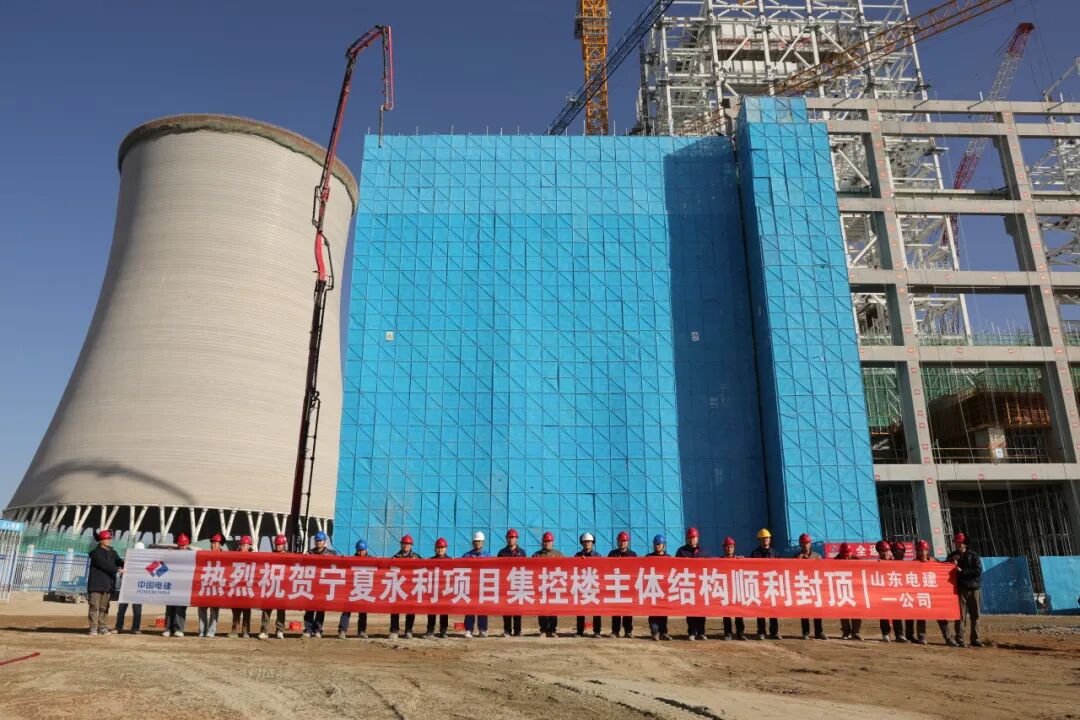

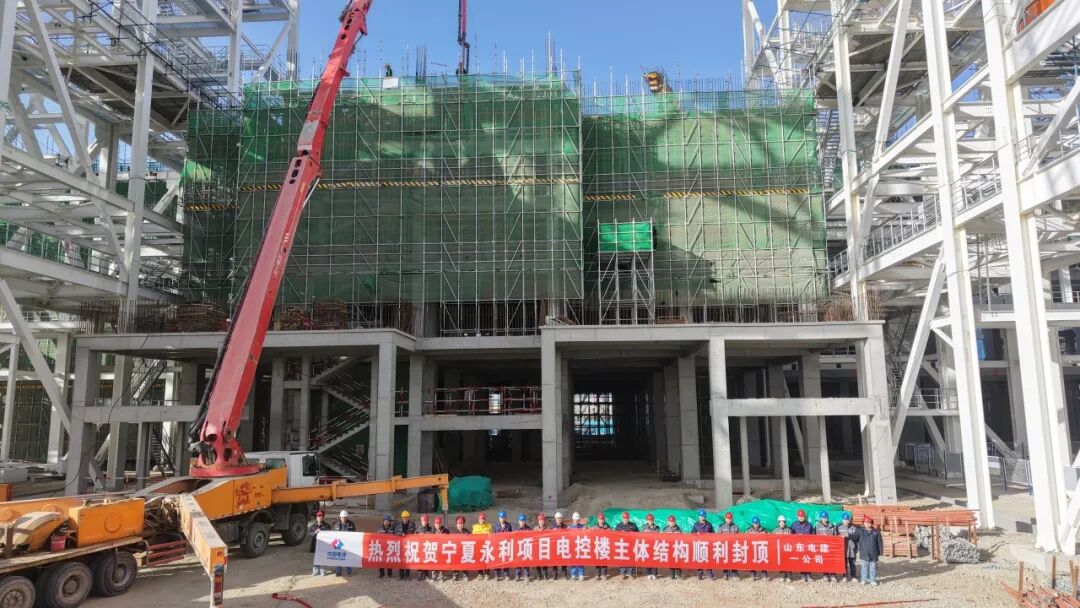

与1号间冷塔同步实现主体结构封顶的集控楼和电控楼,同样展现了高效施工的强劲实力。其中,集控楼上部结构共分为6层,总高度为28.5米,于9月10日开始施工,11月29日顺利完成施工,历经81天;电控楼上部结构共分为5层,总高度为21.65米,于9月12日开始施工,11月29日顺利完成施工,历经79天。两大建筑精准把控施工节奏,与间冷塔同期收官,是项目统筹推进、高效施工的有力印证,展现了参建团队强大的协同作战能力。

02

精雕细琢筑牢质量安全“双重防线”

质量是工程的生命线,安全是建设的底线。项目严格落实“三检制”“举牌验收制”等刚性管理要求,专门组建质量监督专班,对混凝土浇筑、钢筋绑扎、大型构件吊装等关键施工环节实施全程旁站监督,确保每一道工序都精准契合设计规范和工程建设标准,实现工程质量全程可控在控。

针对高空作业、起重吊装等高危作业环节,项目构建全流程安全管控体系,通过实名认证、动态刷脸准入、岗前安全培训、专项技术交底等多重措施,织密织牢安全生产防护网。从施工方案论证到现场操作规范,从设备日常检修到应急处置演练,全方位、无死角的安全管理,为项目顺利推进保驾护航,确保各项建设任务精准达成计划节点目标。

03

党建引领激活建设“红色引擎”

自项目开工以来,项目党支部始终锚定“红电先锋 擎旗贺兰”党建品牌核心内涵,将党建工作与项目建设同谋划、同部署、同推进,把党组织的政治优势、组织优势转化为项目建设的攻坚优势、发展优势。充分发挥党支部“红色堡垒”作用,围绕“抓安全、保质量、提效率”三大核心目标,结合“双满意”实践活动,既聚焦业主关切,严控节点与品质,提升履约满意度;又关注员工需求,优化现场作业条件与后勤保障,增强员工归属感与获得感,切实将组织力转化为凝聚力和执行力。

在此基础上,党支部组建“党员先锋岗”“青年突击队”,推动党员骨干在关键岗位挑大梁、在攻坚一线当先锋。面对地质条件复杂、多专业交叉作业密集、施工协调难度大等多重挑战,党支部牵头创新施工管理模式,推行“分区域流水施工”方案,通过优化工序衔接逻辑、合理配置人力物力资源,大幅提升施工效率与现场精细化管控水平。党员骨干带头组建攻坚专班,在关键工序、重要节点冲锋在前,成为项目推进的主心骨,让党旗在建设一线高高飘扬,也让“双满意”在实干中落地见效。

核心建筑同步结顶,是工程关键跨越,更是项目全员凝心聚力的实干见证。下一步,项目将聚焦建筑交安与设备安装调试核心任务,持续强化党建引领作用,深化质量安全管理,以更昂扬的斗志、更务实的作风,全力冲刺后续建设目标。

作为宁夏回族自治区能源领域的重点工程,宁夏电投永利2×66万千瓦煤电项目建成后,将成为西北地区能源保供的重要支撑,为优化区域能源结构、推动经济社会高质量发展注入强劲动力。项目团队将继续秉持精益求精的建设理念,以高质量建设成果践行国家能源战略。
