苏能白音华发电公司2×660MW项目发电机定子就位

发布时间:2025-11-24 人气: 来源:

11月21日,苏能白音华发电公司2×660MW项目发电机定子吊装就位作业圆满完成,为后续设备安装调试和机组投产奠定坚实基础。

本次吊装的发电机定子重285吨,是汽轮发电机组单体最重的设备,也是最关键的部件之一。项目团队以“安全第一,精准高效”为原则,全面研判现场实际条件、定子规格重量等核心参数。从吊装设备的精准选型、起吊路线的科学规划,到各环节安全保障措施的制定,每一项细节都经过多轮论证与优化。反复推敲的施工方案,为吊装作业提供了清晰指引,确保全过程按部就班、万无一失,为定子平稳吊装筑牢坚实基础。

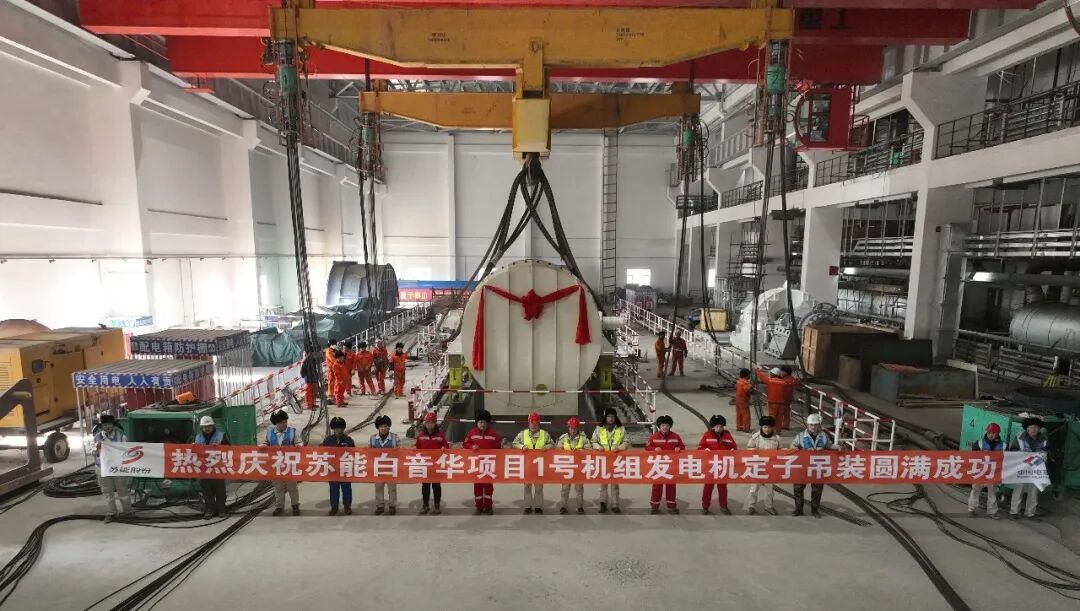

吊装现场,施工、技术、安全三大团队协同作战、无缝衔接。施工人员严格按流程固定吊点、操作起吊,动作精准至毫米级;技术人员依托专业监测设备,实时追踪定子姿态与受力数据,第一时间反馈调整建议;安全监管人员全程巡查吊具状态、作业区域警示标识,全方位筑牢安全防线。经过2小时30分的连续作业,发电机定子顺利吊装就位。测量数据显示,各项安装指标均满足设计与规范要求,顺利通过现场验收。


公司负责人表示,本次关键部件吊装顺利完成,标志着项目建设取得显著进展,自此,工程将全面转入汽轮发电机组主体安装阶段。截至目前,苏能白音华发电有限公司2×660MW项目土建结构工程完成近95%,化水系统设备安装完成95%,输煤栈桥吊装完成30%,工程整体进度约完成55%。
